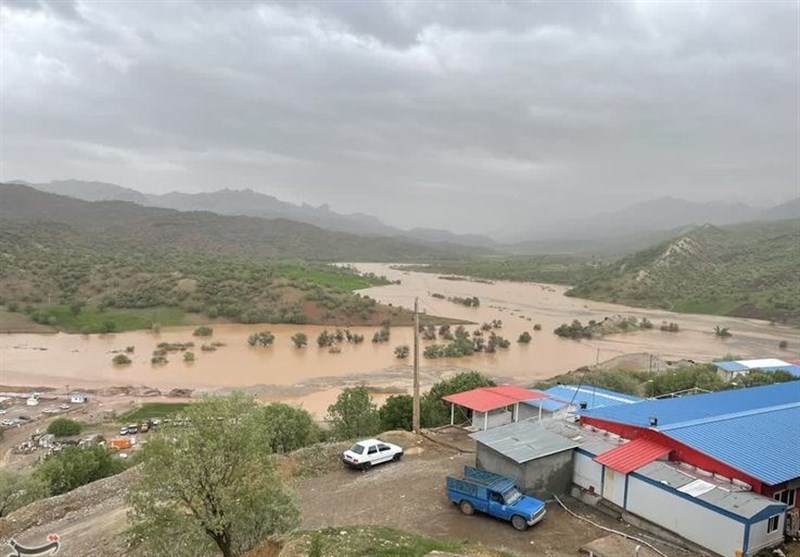

به گزارش خبرگزاری تسنیم از خرمآباد، حوضه رودخانه کشکان یکی از پرآبترین حوضههای غرب کشور است، اما ویژگی آن بینظمی شدید جریان است.
از دهههای پیش پیشنهاد ایجاد یک سد مخزنی بزرگ برای تنظیم جریان کشکان مطرح و مطالعات اولیه هیدرولوژیک و زمینشناسی در دهه 1380 جدیتر شد.
اما این پیشنهاد برای یک سد کارشناسیشده در بروکراسی میان وزارت نیرو، سازمان برنامهوبودجه، و کمیته تخصیص اعتبارات وزارت کشور گم شد.
نامهنگاریهایی که میان سالهای 1381 تا 1384 میان مدیران وقت سازمان آب منطقهای لرستان و تهران ردوبدل شد، نشان میدهد که این طرح تنها یک پیشنهاد محلی تلقی شد، نه پروژهای دارای اولویت ملی.
بر اساس طراحی اولیه حجم مخزن حدود 525 میلیون مترمکعب مکعب برآورد و قابلیت تنظیم سالانه حدود 350 میلیون مترمکعب مکعب آب پیشبینی شد.
در این مرحله معشوره هنوز در سطح طرح مطالعاتی قرار داشت. این پروژه پس از طی مراحل اخذ مجوزهای اولیه و تأمین ردیف اعتباری، وارد فاز اجرایی شد.
با گذشت دو دهه مجموع اعتبارات تخصیصیافته به معشوره حدود 160 میلیارد تومان بود و پیشرفت فیزیکی 11 تا 12 درصد اعلام شد.
سالها بعد سیاست کلان کشور بر این اصل استوار شد که پروژههای با پیشرفت بالای 70 درصد در اولویت تأمین اعتبار قرار گیرند. این سیاست باعث شد سد معشوره که تنها 12 درصد پیشرفت داشت، از اولویت خارج شود.
در دولت چهاردهم سد مشعوره بهدلیل اثرگذاری منطقهای گسترده، با پیشنهاد استاندار در فهرست پروژههای پیشران قرار گرفت و در مذاکرات با دولت، تأثیر پروژه بر شش شهرستان و نقش آن در مهار سیلابهای کشکان مطرح شد.
کوهدشت در این میان جایگاه ویژهای دارد. یکچهارم اراضی کشاورزی لرستان در این شهرستان قرار دارد و از مجموع 800هزار هکتار اراضی، 144 هزار هکتار در کوهدشت واقع شدهاست.
اما مسئله اصلی، دیم بودن بخش عمده این اراضی است که از ظرفیت واقعی خود فاصله دارند. در اراضی دیم، در بهترین حالت یک واحد برداشت در هر هکتار حاصل میشود، درحالیکه که با آبی شدن زمینها، امکان برداشت 5 تا 7 واحد محصول فراهم میشود.
بهگفته استاندار لرستان این پروژه بهعنوان طرحی استراتژیک در قالب سفر استانی به فهرست ویژه وارد شد و با امضای نهایی رئیسجمهور، 2100 میلیارد تومان اعتبار با تخصیص کامل برای آن مصوب شد.
تشکیل ستاد پیگیری و هماهنگی میان دستگاههای اجرایی، نمایندگان مجلس و نهادهای محلی، بخشی از سازوکار اجرایی پیشبینیشده برای اطمینان از جذب کامل اعتبار و پیشرفت فیزیکی معشوره است.
حالا سد معشوره پس از دو دهه بیش از آنکه قربانی یک تصمیم مشخص باشد، قربانی زمان و تغییر اولویتها بودهاست. هر دولت آن را به آینده حواله داده و هر مجلس آن را مطالبه کرده، اما در نهایت، پروژه در میانه وعده و واقعیت معلق ماندهاست.
